漢陽大道景觀大道工程為迎接“漢馬”加緊施工
時間:2016-03-23
來源:原創文章
發布:本站編輯
截至3月下旬,漢陽大道景觀大道工程共新建道路基層約20萬㎡,鋪設管道4.8km及樁基施工20根,累計完成產值13157.47萬元。目前,該項目部正全力開展濱江大道至鐘家村及三環線至仙女山路的道排施工,后續將進行鐘家村至江城大道道排、鐘家村至濱江大道瀝青攤鋪及五弦路、百靈路、五麟路的人行天橋等施工。

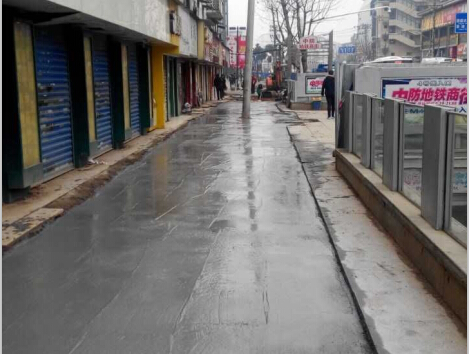

作為“2016年武漢馬拉松”比賽的必經之路,本月,該工程重點推進濱江大道至鐘家村段的人行道步磚鋪砌及道口恢復施工,加快進行園林等配套工程及沿線房屋的立面整治工作,確保為“漢馬”比賽提供一條干凈、整潔的道路。與此同時,項目部正積極開展漢陽火車站南側的道路破板工作,并加緊推進三環線至仙女山路的人行道基層施工。
漢陽大道景觀大道工程下月將集中精力攤鋪濱江大道至鐘家村段的瀝青面層,并加快推進鐘家村至江城大道段的道排施工及三個路口人行天橋施工工作,預計5月底完成全線瀝青攤鋪任務。( 劉慶 文/圖)
